合肥新启源外线迁改工程顺利验收
来源:本站 时间:2020/11/26 点击量:

为配合合肥市政道路建设规划、市政工程建设,按千信新能源统一部署,由千信新能源相关部门牵头,分别从宿迁四联、邱县皇明项目公司抽调安全、土建、电气等专业人员,于2020年11月26日成立了合肥新启源外线迁改工程项目部,负责对肥东县G2、G3塔架空线路改为入地埋地敷设;新站区G10至G13塔塔位迁移等。

合肥新启源外线迁改项目部成员

外送线路是发电企业与电力系统的连接线,更是发电企业生产运营的生命线。项目部成立后,明确了“安全第一,质量至上”的管理理念。

本次外线迁改工程于2020年12月4日正式动工,土建工程于2020年12月25日全面完工。后因肥东供电公司淮海大道327线路迁改影响,安装工程于2021年4月9日恢复施工,于2021年4月13日下午17时通过肥东电力公司验收,2021年4月14日下午17时48恢复送电。累计有效施工时间为25天。

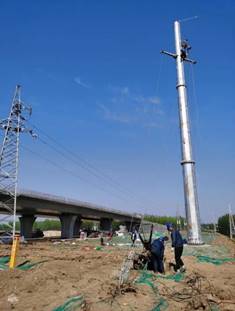

说明: C:\Users\Administrator\Desktop\微信图片_20210415153021.jpg微信图片_20210415153021说明: 562272238191245351

供电公司现场验收

在整个施工过程中,合肥新启源外线迁改项目部全体员工认真审查相关技术资料;全方位监督施工过程;严格把关施工质量;紧急处理突发状况,有效控制施工工期;定期召开工程施工例会;整个施工期间累计形成7次会议纪要。

说明: C:\Users\Administrator\Desktop\图片4.png图片4说明: C:\Users\Administrator\Desktop\微信图片_20210415153001.jpg微信图片_20210415153001

   图纸、资料审查             工程例会

说明: C:\Users\Administrator\Desktop\微信图片_20210415153009.jpg微信图片_20210415153009说明: C:\Users\Administrator\Desktop\图片7.png图片7

    拆卸旧角钢塔                   钢管塔基础

说明: C:\Users\Administrator\Desktop\af7f56b71ce54b2e472c183fc3ed0bcf-sz_388896.webp.jpgaf7f56b71ce54b2e472c183fc3ed0bcf-sz_388896.webp说明: C:\Users\Administrator\Desktop\f4a0e1aaa980793bae3b2587db42f1a4-sz_607803.pngf4a0e1aaa980793bae3b2587db42f1a4-sz_607803

     钢管塔安装                     送出线路通道

通过此次外线迁改工程,全力支持和配合合肥市政道路建设规划及市政工程建设。同时,也排查了外线隐患,保证了外线设备的安全稳定运行,为合肥新启源审查运营奠定基础。
