坚守一线抓质量 昼夜奋战保进度——合肥新启源高效推进送出线路迁改工程(二期)施工进程
来源:本站 时间:2024/10/1 点击量:

合肥新启源外线迁改工程(二期)2024年9月10日开工建设以来,项目组以“重安全、质量、进度”为建设目标,中秋节不打烊,与施工单位密切沟通现场监督要求其严格按图纸施工,全力以赴保障项目顺利推进。

本次工程施工重点环节包括新建1基终端塔、开挖排管、下穿燃气管道探挖、工井及转角井制作、电缆及光缆敷设、电缆中间接头制作、铁塔组立等。

项目组在施工前要求施工单位提前做好物资供应计划、人员安排、设备进场,合理穿插工序,全面提高施工效率,同时项目组每日施工前到现场检查施工准备情况,详细了解并优化施工方案,在每个关键作业点结束前进行现场验收,确保工程质量,并确认次日工作计划内容,明确时间节点,把控工作节奏。

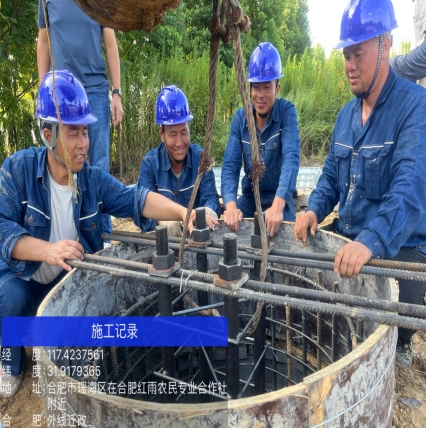

在铁塔基础浇筑时重点关注桩基础开挖、基础钢筋笼绑扎制作、混凝土浇筑等环节,确保基础牢固可靠,现场人员不惧高温环境,所有人员配合默契,忙而不乱。

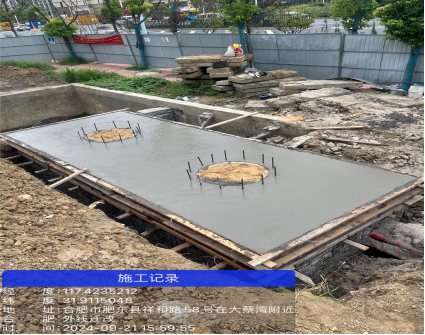

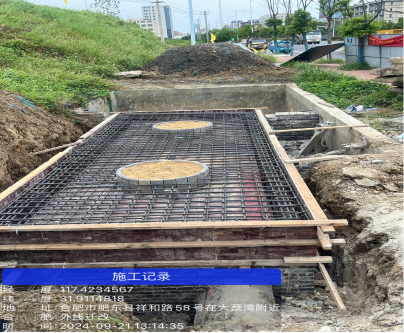

新建终端塔基础浇筑

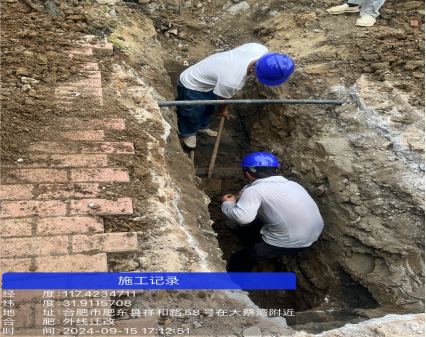

排管开挖及下穿燃气管道探挖属于隐蔽工程,开挖时严格根据线路规划和设计图纸要求进行,尤其是下穿燃气管道探挖时必须要按照制定好的线路下穿输气管道保护工程设计方案进行施工,与燃气管道公司保持密切沟通,保证安全,严格规范进行开挖作业,防止盲目施工破坏燃气管道,造成事故。

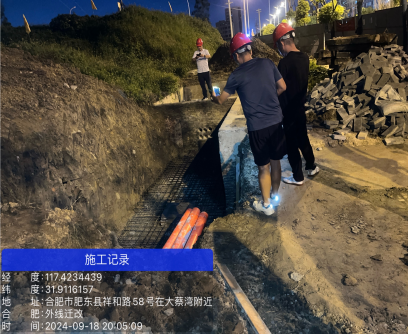

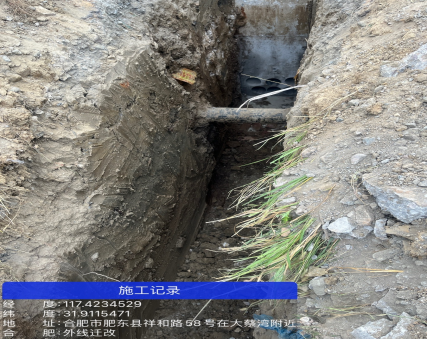

排管及下穿燃气管道开挖

工井及转角井制作是耗时较长的环节,要经历基坑开挖、模板制作、排管铺设、钢筋笼制作、砖墙砌筑、混凝土浇筑等工序,鉴于工期紧,项目组监督施工单位按照既定工作计划进度加班加点进行施工。

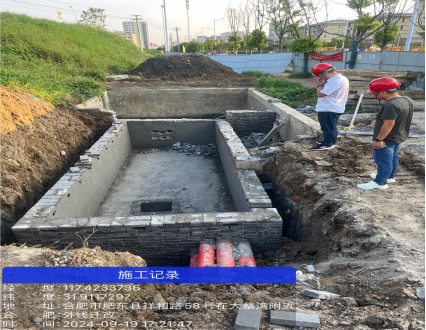

工井、转角井制作

线路铺设时要结合现场实际情况,考虑管线走向进行电缆敷设和接地,在敷设过程中要注意电缆的保护和标识,敷设完成后进行电缆接头和配件的安装工作,操作过程中要严格按照规范进行。施工时现场要设置安全警示标志,安排专人安全监护,在井盖附近设置防护提示,避免行人或机动车驶入施工路段,确保施工现场的安全。

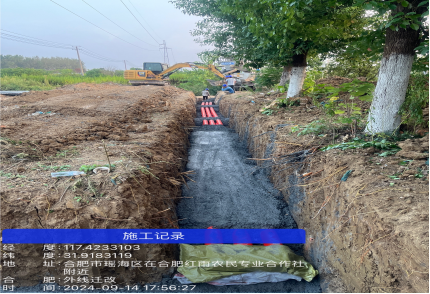

电缆、光缆、回流线敷设,中间接头制作

新建铁塔的组装工作要在停电前按照设计图纸抓紧开展,从铁塔底部开始逐段组装,确保各部件连接紧密、牢固,使用紧固件将各部件固定,确保铁塔结构的稳定性。在施工现场,所有施工人员必须正确佩戴安全带,按要求设置明显的安全警示标志,防止非施工人员进入

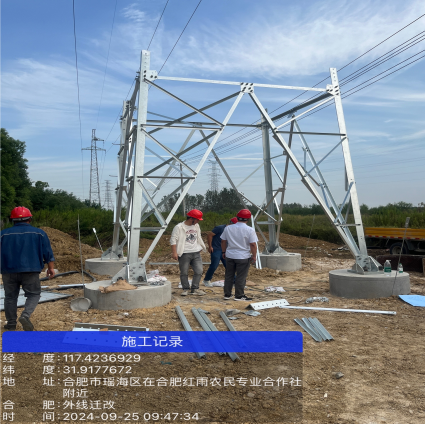

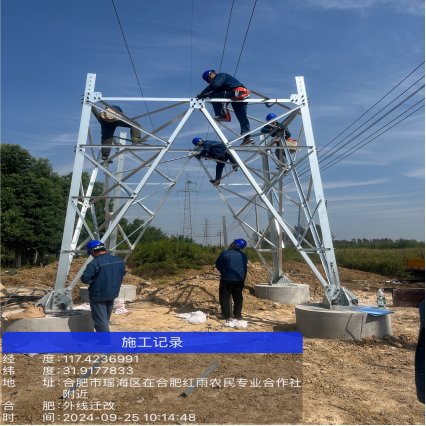

底部铁塔组立

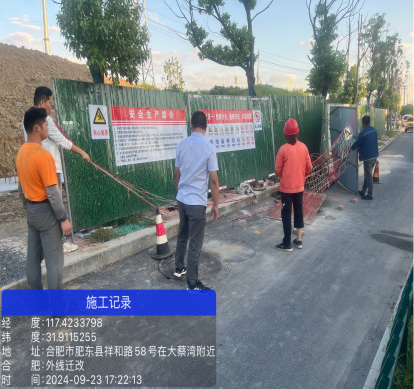

本次施工面临作业面广、工期紧、现场安全压力大、高温、台风、地震复杂自然环境影响等诸多挑战,项目组迎难而上,在抓工期的关键时刻,始终不忘紧绷“安全弦”,将安全生产放在首位,在施工现场强调规范化作业,严格落实安全各项管理要求,对管理人员到岗到位、现场安全文明施工、施工人员行为、工器具和机械检查及道路安全提醒等方面做到严格管理,加强现场安全管理及各个作业点全过程监护,确保现场安全、平稳、有序。

项目组表示会在施工过程中持续加强质量管理与监督,发挥不怕苦、不怕难的实干精神,不负重托,始终坚守在作业一线,保证现场监督不放松,严格把控质量关,按照节点工期目标,合力攻坚,全力助推项目“冲刺跑”,并为后续输电线路的稳定运行及并网送电提供坚实基础,以实际行动助推公司高质量发展。
